발주기관의 필요에 의한 설계변경 시 계약금액 조정 부적정 사례!!

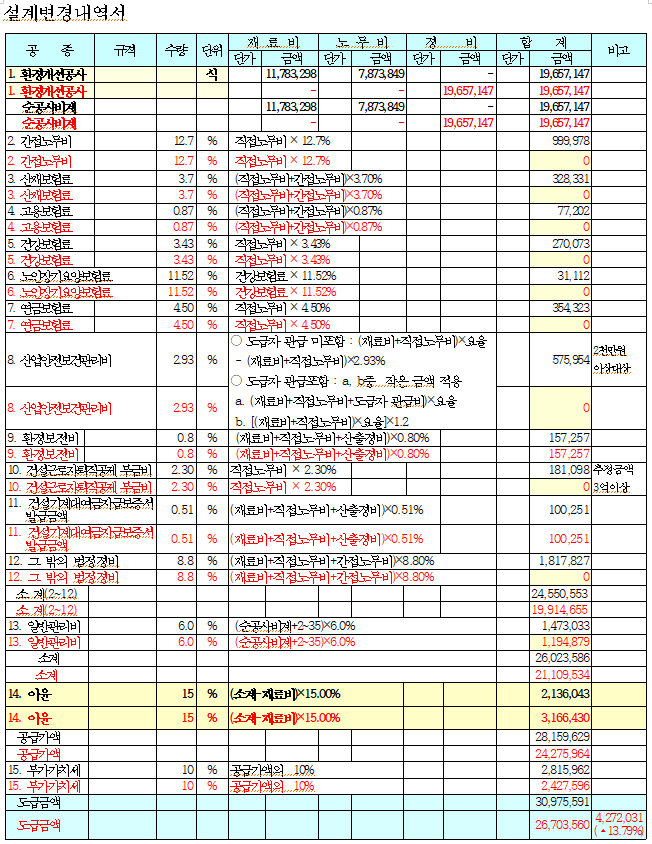

발주기관의 필요에 의한 설계변경 시 계약금액 조정 부적정 사례!! **자치구 000하수도 공사 설계변경 사항에 대하여!! 첨부된 설계변경 내역서와 같이 당초 계약물량보다 증가되는 물량에 대한 설계변경을 위하여 관련 규정에 따라 설계변경 조건 등 세부 검토를 하여야 한다. 그 방법과 절차를 설명하면 1. 공사계약 일반조건의 설계변경으로 인한 계약금액 조정 중 제6절 공사 설계의 변경 중 설계변경의 조건 4가지를 우선 검토하여야 한다. 가. 설계서의 내용이 불분명하거나 누락·오류 또는 상호 모순되는 점이 있을 경우 나. 지질, 용수 등 공사현장의 상태가 설계서와 다를 경우 다. 새로운 기술·공법 사용으로 공사비의 절감과 시공 기간의 단축 등의 효과가 현저할 경우 라. 그밖에 발주기관이 설계서를 변경할 필요가..

설계변경 2021.11.10

가설건물(현장사무실, 합숙소, 시험실, 창고)의 빌딩 및 아파트임대 관련

가설 건물(현장사무실, 합숙소, 시험실, 창고)의 빌딩 및 아파트 임대 관련 [질의 내용] 1. 현장사무실용으로 임대한 건물(사무용 빌딩) 임대료 및 보증금 금리에 대해 실비를 초과하지 않는 범위 내서 계약 금액 조정이 가능한지? 2. 또한 가설건물 1식 단가에 포함된 합숙소에 대해서도 아파트 월세 및 보증금 금리도 실비를 초과하지 않는 범위 내서 계약금액 조정이 가능한지? 3. 상기보증금에 대한 금리 산출 방법이 한국은행 통계월보 상의 금용기관 대출 평균금리를 적용한다면, 한국은행 경제통계시스템http://ecos.bok.or.kr)의 4.2.2 대출금리의 기업 일반자금 대출 금리인지? 4. 단가산출서상 가설건물 면적[총 1,250㎡=현장사무실(680㎡)+합숙소(350㎡)+시험실(100㎡)+창고(120..

우리나라에는 없는 것! 작지만 소중한 것!!

우리나라에는 없는 것!! 차선을 도색후 두께를 측정하는 디지털 차선 두께측정 장비입니다. 우리나라에는 없는 것 같습니다. 현재 우리나라에서는 도색할 구간에 철판을 깔고 철판위에 도색후 두께를 측정하는 방법과 동전을 놓고 동전두께로 비교하는 간이측정하는 방법(?)을 사용하고 있는 실정에서 아주 사용에 편리하고 정확도가 높은 이런 것! 어떠세요? 작지만 소중한 측정기구인 것 같습니다

기술자료 2021.11.04

공사 원가계산 및 설계변경 관련 제경비율 적용 방법

제 목(1) : 퇴직공제부금관련 설계변경으로 증액발생시 당연가입대상 여부? ○ 질 의 발주당시에는 퇴직공제부금 당연가입 대상공사가 아니었으나 시공중 설계변경으로 공사금액이 증액되어 5억원 이상으로 된 경우 퇴직공제제도 당연가입 대상공사에 해당 여부? ○ 답 변 건설근로자퇴직공제제도의 당연가입 대상공사 해당여부는 설계변경으로 인하여 변경되는 공사예정금액과는 관계없이 발주당시의 공사예정금액으로 판단하는 것이 타당(국토교통부 유권해석 건경-5800-704, 1999.4.16.) 제 목(2) : 설계변경 계약금액 조정시 제경비 적용 방법 ○ 질의 내용 1. 당해 공사(공사기간은 24개월)는 도로 종단변경 및 민원사항으로 보완설계를 실시하여 당초 계약금액 57.1억원에서 변경 계약금액 87.8억원으로 30.7억원..

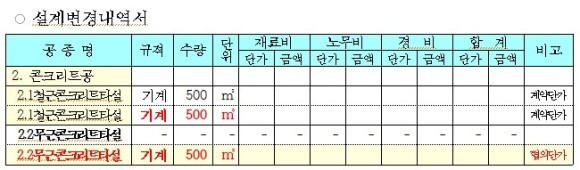

턴키공사 설계변경(구조검토 결과, 부력방지 등을 위한 앵커시설의 설치 보완이 필요한 경우) 적용 가능 여부 질의

제 목 턴키공사 설계변경(구조검토 결과, 부력방지 등을 위한 앵커시설의 설치 보완이 필요한 경우) 적용 가능 여부 질의 공개번호 1907110015 회신일자 2019-07-11 [질의내용] 항상 적극적인 도움에 감사드립니다. 턴키공사에서 설계변경이 가능한지 여부를 질의합니다. 자세한 내용은 첨부된 파일을 참조하시면 되겠습니다. 감사합니다. [회신내용] 안녕하십니까? 국민신문고(조달청)를 찾아 주심을 감사드리며 질의하신 내용에 대하여 다음과 같이 답변드립니다. 당해 원형 터널공사 구간 중 일부구간의 라이닝 콘크리트타설 시 라이닝 폼의 부상 방지 및 변위방지 등을 위한 실시설계 구조검토 의뢰결과, 부력방지 등을 위한 앵커시설의 설치 보완이 필요한 경우로서 당초 실시설계서에 누락된 경우 당해공종에 대한 설계변..

추정공사비 증가에 따른 설계 및 사업관리등 용역 설계변경은

제목 : 추정공사비 증가에 따른 설계 및 사업관리등 용역 설계변경 국가가 당사자가 되는 계약에 있어서 계약예규 용역계약 일반조건 제16조(과업내용의 변경)에 의거 계약담당공무원은 계약의 목적상 필요하다고 인정될 경우에는 다음 각호의 과업내용을 계약상대자에게 지시할 수 있으며, 이 경우 계약담당공무원은 과업내용을 추가할 경우에는 계약상대자와 사전에 협의하여야 하는 것입니다. 1. 추가업무 및 특별업무의 수행 2. 용역공정계획의 변경 3. 특정 용역항목의 삭제 또는 감소 용역계약 일반조건 제16조 제4항에 의거 ‘제1항 및 제3항'에 의하여 과업내용의 변경을 지시하거나 승인한 경우에 계약담당공무원은 과업내용에 없는 과업을 추가 요구할 경우에는 정당한 대가를 지급하여야 하는 것입니다. 과업지시서에 명시된 부분..

설계변경 2021.10.23

가설사무실 임대료 정산

[민원 내용] 안녕하십니까? 가설사무실 임대료 정산에 관하여 질의 드립니다. 00도로 개설공사에서 당초 설계에는 가설사무실 A=410㎡ 직접공사비 39,958,242원이 경비로서 계상되어 있었습니다. 여기에 간접공사비 : 환경보존비 351,633원, 공사하도급대금지급보증서 발급수수료 19,979원, 일반관리비 1,451,875원, 이윤 4,387,081원, 부가세 4,616,881원을 합하여 도급금액 50,785,691원이 계상되어 있었으나 현장여건상 가설사무실 설치장소가 부적합하여 공사장 인근 건물을 임대하여 월 임대료 2,300,000원씩 19개월간 43,700,000원을 임대료로 지급하였습니다. 19개월간 지급한 임대료를 직접공사비 중 경비에 계상하면 간접공사비 : 환경보존비 384,560원, 공사..

시스템동바리 요율 및 손율 적용 관련

시스템동바리 요율 및 손율 적용 관련 [질의] 표준품셈에 시스템동바리 관련하여 질문하려 합니다. 1. "(주) 6번 재료량은 설계수량을 적용한다."라는 말의 뜻과 설계수량 자료 요청. 2. 설치 간격 요율과 사용 월별 손율의 적용 방법. ​{답변} 건설공사 표준품셈 [2-5-2 시스템동바리] 적용 시 재료량을 설계수량에 따라 계상토록 하고 있으며, 당해 공사에서 수량산출 등에 관련된 사항은 해당 공사의 특성을 고려하여 공사관계자가 직접 결정하실 사항입니다. 설치 간격에 따른 요율과 동바리의 손율 적용 방법은 다음과 같습니다. 설치 간격에 따른 요율 적용 : 본 품×멍에 간격에 따른 요율 %(손율) 적용 손료 = 자재 수량×신재단가×손율

기계경비와 집재료비는 인력 품의 6%로 계상한다.에서 6%의 의미

[질의내용] 원심력 철근콘크리트 관 절단의 주) 3항에서 기계경비와 집재료비는 인력 품의 6%로 계상한다.에서 6%의 의미는? 표준품셈 16-2-5, 3. 원심력철근콘크리트 관절단의 주) 3항에서 '공구손료 및 경장기(절단기 등)의 기계경비와 잡재료비는 인력 품의 6%로 계상한다.'라고 명시되어 있습니다. 여기서 공구 손료 및 경정비 6%(경비 적용), 잡재료비 6%(재료비 적용) 각각 적용해야 되는지요. 아니면, 공구 손료 및 경장비와 잡재료비 6%(재료비로 적용) 해야 되는지 질의합니다 [답변내용] 표준품셈 토목부문 "16-2-5 원심력 철근콘크리트관 부설 및 접합/ 3. 원심력 철근콘크리트관 절단"의 '주 2. 공구손료 및 경장기(발전기 등)의 기계경비는 인력 품의 6%로 계상한다'에서 6%는 공구..
