설계변경 질의응답

2022년도 개정 표준품셈 잔디깍기와 예초 질의회신과 공사비 비교

picago12 2022. 8. 14. 15:23
728x90
반응형
SMALL

잔디깍기

2022년도 건설공사 표준품셈 제4장 조경공사 4-5 유지보수

2022년도 건설공사 표준품셈 제4장 조경공사

[질의회신(한국건설기술연구원)]

표준품셈 공통부문 "4-5-10 잔디깎기"3회 이상 풀을 깎고 제거하는 기준으로 유지보수공사 특성에 맞게 일당 시공량 기준으로 개정되었습니다.

배부식의 경우 연 3회 시공 시 표준작업조(특별인부 3, 보통인부 1)가 일당 3,300를 시공하는 기준입니다.

표준품셈 공통부문 "4-5-10 잔디깎기"에서 연 1회 시공 시 일당 시공량 3,300-30%의 할증률을 적용한 것으로 일당 시공량은 3,300×(100-30%)=2,310입니다.

일당 시공량이 높을수록 생산성이 높은 것이며, 현장조사 결과 연 1, 2회 작업이 연 3회 작업보다 생산성이 떨어짐으로 일당 시공량을 감산한 것입니다

잔디깍기(3, 3,300/) 일위대가표

공 종 명 규 격 수량 단위 재료비 노무비 경 비 합 계
단가 금액 단가 금액 단가 금액 단가 금액
1잔디깍기 3(3,000) 1

특별인부 배부식 3

187,435 562,305

187,435 562,305
보통인부 배부식 1

148,510 148,510

148,510 148,510
공구손료 등 인력품의 8% 8 % 710,815 56,865

710,815 56,865
소계

56,865
710815

767,680
당 환산 1/3,300

17.2
215.4

232.6

잔디깍기(2, 2,640/) 일위대가표

공 종 명 규 격 수량 단위 재료비 노무비 경 비 합 계
단가 금액 단가 금액 단가 금액 단가 금액
1잔디깍기 3(3,000) 1

특별인부 배부식 3

187,435 562,305

187,435 562,305
보통인부 배부식 1

148,510 148,510

148,510 148,510
공구손료 등 인력품의 8% 8 % 710,815 56,865

710,815 56,865
소계

56,865
710,815

767,680
당 환산 1/2,640

21.5
269.2

290.7

잔디깍기(1, 2,310/) 일위대가표

공 종 명 규 격 수량 단위 재료비 노무비 경 비 합 계
단가 금액 단가 금액 단가 금액 단가 금액
1잔디깍기 3(3,000) 1

특별인부 배부식 3

187,435 562,305

187,435 562,305
보통인부 배부식 1

148,510 148,510

148,510 148,510
공구손료 등 인력품의 8% 8 % 710,815 56,865

710,815 56,865
소계

56,865
710,815

767,680
당 환산 1/2,310

24.6
307.7

332.3

예초

2022년도 건설공사 표준품셈 제4장 조경공사 4-5 유지보수

[질의회신(한국건설기술연구원)]

표준품셈 공통부문 "4-5-11 예초"3회 이상 풀을 깎고 제거하는 기준으로 유지보수공사 특성에 맞게 일당 시공량 기준으로 개정되었습니다.

표준작업조(특별인부 3, 보통인부 3) 기준으로 연 3회 시공 시 일당 시공량 2,500을 적용하고,

2회 작업 시 일당 시공량은 2,500-20% 할증률을 적용한 것으로 2,500×(100-20)%=2,000입니다.

특별인부 3, 보통인부 3인의 작업조가 연 2회 예초 작업 시 하루에 2,000를 시공할 수 있다는 의미입니다.

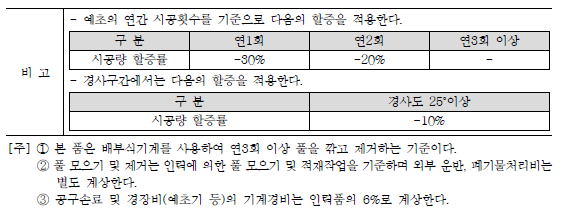

1회 시공할 경우 일당 시공량은 2,500에 할증률 30%를 적용하여 1,750(2,500×70%)을 적용하시면 됩니다.

표준품셈 공통부문 "4-5-11 예초"에서 연 1회 시공할 경우 일당 시공량은 2,500에 할증률 30%를 적용하여 1,750(2,500×70%)을 적용하시면 됩니다.

이는 연 1회만 시공 시 표준작업조(특별인부 3, 보통인부 1) 기준 일당 시공량이 1,750라는 것입니다.

2회 작업 시 일당 시공량은 2,500-20% 할증률을 적용한 것으로 2,500×(100-20)% = 2,000입니다.

표준작업조(특별인부 3, 보통인부 1)가 연 2회 예초 작업 시 하루에 2,000를 시공할 수 있다는 의미입니다.

1당 투입 기준은 환산하여 적용하시기 바랍니다.

예초(3, 2,500/) 일위대가표

공 종 명 규 격 수량 단위 재료비 노무비 경 비 합 계
단가 금액 단가 금액 단가 금액 단가 금액
1잔디깍기 3(2,500) 1

특별인부   3

187,435 562,305

187,435 562,305
보통인부   1

148,510 148,510

148,510 148,510
공구손료 등 인력품의 6% 6 % 710,815 42,648

710,815 42,648
소계

42,648
710,815

753,463
당 환산 1/2,500

17.0
284

301

예초(2, 2,000/) 일위대가표

공 종 명 규 격 수량 단위 재료비 노무비 경 비 합 계
단가 금액 단가 금액 단가 금액 단가 금액
1잔디깍기 3(2,500) 1

특별인부   3

187,435 562,305

187,435 562,305
보통인부   1

148,510 148,510

148,510 148,510
공구손료 등 인력품의 6% 6 % 710,815 42,648

710,815 42,648
소계

42,648
710,815

753,463
당 환산 1/2,000

21.3
355.4

376.7

예초(1, 1,750/) 일위대가표

공 종 명 규 격 수량 단위 재료비 노무비 경 비 합 계
단가 금액 단가 금액 단가 금액 단가 금액
1잔디깍기 3(2,500) 1

특별인부   3

187,435 562,305

187,435 562,305
보통인부   1

148,510 148,510

148,510 148,510
공구손료 등 인력품의 6% 6 % 710,815 42,648

710,815 42,648
소계

42,648
710,815

753,463
당 환산 1/1,750

24.3
406.1

430.4
